全面的医院净化工程验收标准

2021-01-15 00:13:56   作者:admin  出处:科瓦特

  怎样判断医院净化工程是否达标呢,要怎样验收呢?科瓦特小编为了解答这个疑惑特别整理了医院净化工程的行业验收标准。大家快来了解下吧!


  洁净手术部(室)的施工,应以净化空调工程为核心,取得其他工种的积极配合。洁净手术室施工可按如下程序进行(其他辅助用房可参照此程序):

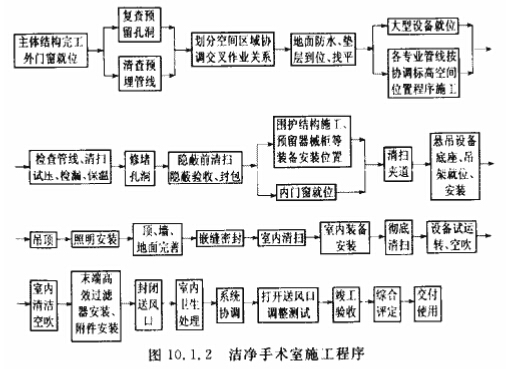

  如图:洁净手术室施工程序图

洁净手术室施工程序图




  各道施工程序均要进行记录,验收合格后方可进行下道工序。施工过程中要对每道工序制订具体施工组织设计。

  工程验收


  1、医院的洁净手术部(室)均应按本节规定独立验收。

  2、净化空调工程验收,分竣工验收和综合性能全面评定两个阶段。

  3、验收的内容包括建设与设计文件、施工文件、施工记录、监理质检文件和综合性能的评定文件等。

  4、洁净手术部的其他设施,应按设备说明书、合同书,由建设方对设备提供方和安装方分别进行验收。

  工程检验


  1、竣工验收和综合性能全面评定的必测项目应符合表10.3.1的规定,其中风速风量和静压差应先测,细菌浓度应最后检测。

  10.3.1医院净化工程竣工验收必测项目表

竣工验收

综合性能全面评定

通风机的风量及转数

系统和房间风量及其平衡

系统和房间静压及其调整

自动调节系统联合运行

高效过滤器检漏

洁净度级别

 Ⅰ级洁净手术室手术区和Ⅰ级洁净辅助用房局部100级区的工作面的截面风速

  其他各级洁净手术室和洁净辅助用房的换气次数

  静压差

  所有集中送风口高效过滤器抽查检漏,Ⅰ级洁净用房抽查比例应大于50%,其他洁净用房应大于20%

  洁净度级别

  温湿度

  噪声

  照度

  新风量

  细菌浓度



  2、不得以空气洁净度级别或细菌浓度的单项指标代替综合性能全面评定;不得以竣工验收阶段的调整测试结果代替综合性能全面评定的检验结果。

  3、竣工验收和综合性能全面评定时的工程检测应以空态或静态为准。任何检验结果都必须注明状态。

  4、竣工验收的检测可由施工方完成。综合性能全面评定的检测,必须由卫生部门授权的专业工程质量检验机构或取得国家实验室认可资质条件的第三方完成。

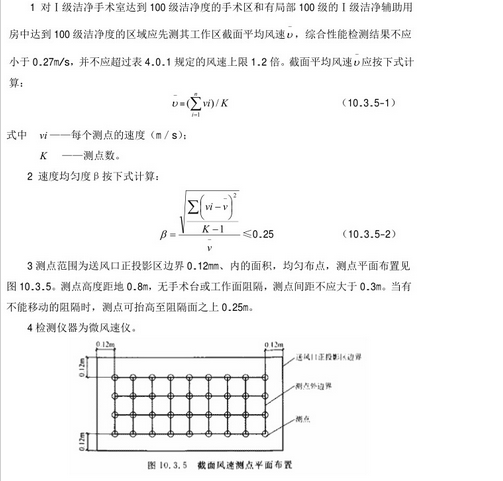

  5、工作区截面风速的检验应符合下列要求:




洁净手术室验收图


  换气次数的检验应符合下列要求:

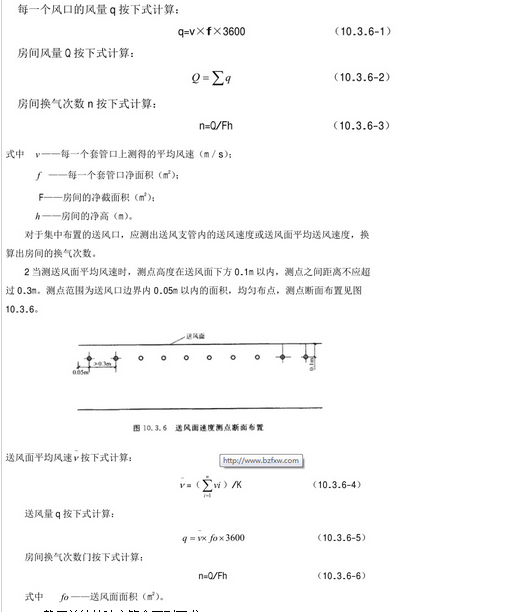

  1、对Ⅱ、Ⅲ、Ⅳ级洁净手术室和洁净辅助用房应通过检测送风口风量换算得出换气次数,综合性能检测结果不应小于表4.0.1规定范围的均值,并不应超过此范围上限的1.2倍或根据需要的设计值的1.2倍。

  对于分散布置的送风口,对每个风口用套管法检测:




 百级层流手术室验收标准图



  静压差的检验应符合下列要求:


  1、在洁净区所有门都关闭的条件下,从平面上最里面的房间依次向外或从空气洁净度级别最高的房间依次向低级别的房间,测出有孔洞相通的相邻两间洁净用房的静压差,综合性能测定结果应大于表4.0.1的规定值和符合4.0.2条的规定。

  2、测定高度距地面0.8m,测孔截面平行于气流方向,测点选在无涡流无回风口的位置。检测仪器为读值分辨率可达到1Pa的斜管微压计或其他有同样分辨率的仪表。

  洁净度级别的检验应符合下列要求:


  1、Ⅰ级洁净手术室和洁净辅助用房检测前,系统应已运行15min,其他洁净房间应已运行40min。在确认风速、换气次数和静压差的检测无明显问题之后,再检测含尘浓度。对≥0.5μm和≥5μm的微粒,检测结果均应同时满足下列条件:各测点平均含尘浓度i中的最大值max不大于表3.0.3-1和表3.0.3-2中规定的级别上限浓度的80%;由各点平均含尘浓度i求出室平均浓度,算出统计值N,N=+t×σ,不大于表3.0.3-1和表3.0.3-2中规定的级别上限浓度的80%,则判定测定结果达到该洁净度级别。如果虽未超过级别上限但已大于该上限的80%,则应加大风量重测。



 洁净手术室送风口验收图

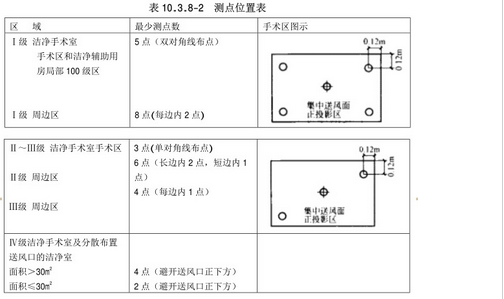

  2、当送风口集中布置时,应对手术区和周边区分别检测,测点数和位置应符合表10.3.82的规定;当附近有显著障碍物时,可适当避开。当送风口分散布置时,按全室统一布点检测,测点可均布,但不应布置在送风口正下方。



医院净化工程测点位置表图



  3、每次采样的最小采样量:100级区域为5.66L,以下各级区域为2.83L。

  4、测点布置在距地面0.8m高的平面上,在手术区检测时应无手术台。当手术台已固定时,测点高度在台面之上0.25m。

  5、在100级区域检测时,采样口应对着气流方向;在其他级别区域检测时,采样口均向上。

  6、当检测含尘浓度时,检测人员不得多于2人,都应穿洁净工作服,处于测点下风向的位置,尽量少动作。

  7、当检测含尘浓度时,手术室照明灯应全部打开。

  8、检测仪器应为流率不小于2.83L/min的光散射式粒子计数器。

  温湿度的检测应符合下列要求:


  1、夏季工况应在当地每年最热月的条件下检测,冬季工况应在当地每年最冷月的条件下检测。

  2、室内温湿度测定为距地面0.8m高的中心点,检测结果应符合表4.0.1的规定。检测仪器为可显示小数后一位的数字式温湿度测量仪。有温湿度波动范围要求的不适用本款的规定。

  3、测出室内的温湿度之后,应同时测出室外温湿度。

  噪声的检测应符合下列要求:


  1、噪声检测宜在外界干扰较小的晚间进行,以A声级为准。不足15m2的房间在室中心1.1m高处测一点,超过15m2的在室中心和四角共测5点,检测结果应符合表4.0.1的规定。检测仪器宜用带倍频程分析仪的声级计。

  2、全部噪声测定之后,应关闭净化空调系统测定背景噪声,当背景噪声与室内噪声之差小于10dB时,室内噪声应按常规予以修正。

  照度的检测应符合下列要求:


  1、照度检测应在光源输出趋于稳定(新日光灯和新白炽灯必须已使用超过10h,旧日光灯已点燃15min,旧白炽灯已点燃5min),不开无影灯,无自然采光条件下进行。

  2、测点距地面0.8m,离墙面0.5m,按间距不超过2m均匀布点,不刻意在灯下或避开灯下选点。各点中最小的照度值应符合表4.0.1的规定。对大型以上(含大型)手术室,应校核照度均匀度,并符合规定。

  新风量的检测应符合下列要求:


  1、新风量的检测应在室外无风或微风条件下进行。

  2、通过测定新风口风速或新风管中的风速,换算成新风量,结果应在室内静压达到标准的前提下,不低于表4.0.1的规定。

  细菌浓度的检测应符合下列要求:


  1、细菌浓度宜在其他项目检测完毕,对全室表面进行常规消毒之后进行。表面染菌密度为监测项目,按《医院消毒卫生标准》GB15982的方法检测,检测结果应符合表3.0.3的规定。

  2、当送风口集中布置时,应对手术区和周边区分别检测;当送风口分散布置时,全室统一检测。

  3、当采用浮游法测定浮游菌浓度时,细菌浓度测点数应和被测区域的含尘浓度测点数相同,且宜在同一位置上。每次采样应满足表10.3.13-1规定的最小采样量的要求,每次采样时间不应超过30min。

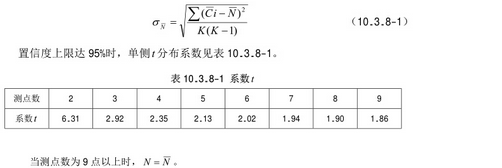

浮游菌最小采样量表10.3.13-1


被测区域洁净度级别

最小采样量m3(L)

100

0.6(600)

1000

0.06(60)

10000

0.03(30)

100000

0.006(6)

300000

0.006(6)
